かつて「止まらない」が前提だった新幹線。だが近年、トラブルによる運転見合わせは現実となり、影響は広域に及ぶ。2024年7月の保守用車両衝突事故、同年11月の運転台の異常表示を起点とする遅延は、その脆さを突きつけた。ここで求められてくるのは「迂回力」の設計である。受け皿としての在来線の可能性、リニア中央新幹線の不確実性、中国高速鉄道の“網の厚み”を手がかりに、日本の鉄道インフラが備えるべき現実解を考える。
「止まらない前提」が揺らぐ
東海道新幹線が止まる――。かつてその一文には「まさか」の響きがあった。だが近年、トラブルによる運転見合わせは警戒すべき現実として静かに定着しつつある。
象徴的だったのが2024年7月22日未明の事故だ。愛知県内の豊橋―三河安城間で保守用車両同士が衝突・脱線し、浜松―名古屋間は終日にわたり運転を見合わせた。JR東海によれば運休は328本、影響を受けた旅客は約25万人[1]。夏休み初日と重なったことも混雑に拍車をかけた。
運転見合わせの原因は自然災害ばかりではない。2024年11月23日には走行中の列車で運転台に異常表示が出たことをきっかけに広範囲の遅延が発生し、約24万人に影響した。近年の傾向として、新幹線の運転見合わせは増加傾向にある。日本経済新聞が2025年8月に報じた分析では、2024年の件数は9年前に比べて倍増したという[2]。車両・システムの高度化が利便性を押し上げる一方、部品点数の増大がトラブルの温床になっているとの指摘もある。

迂回路はある。だが"使える形"ではない

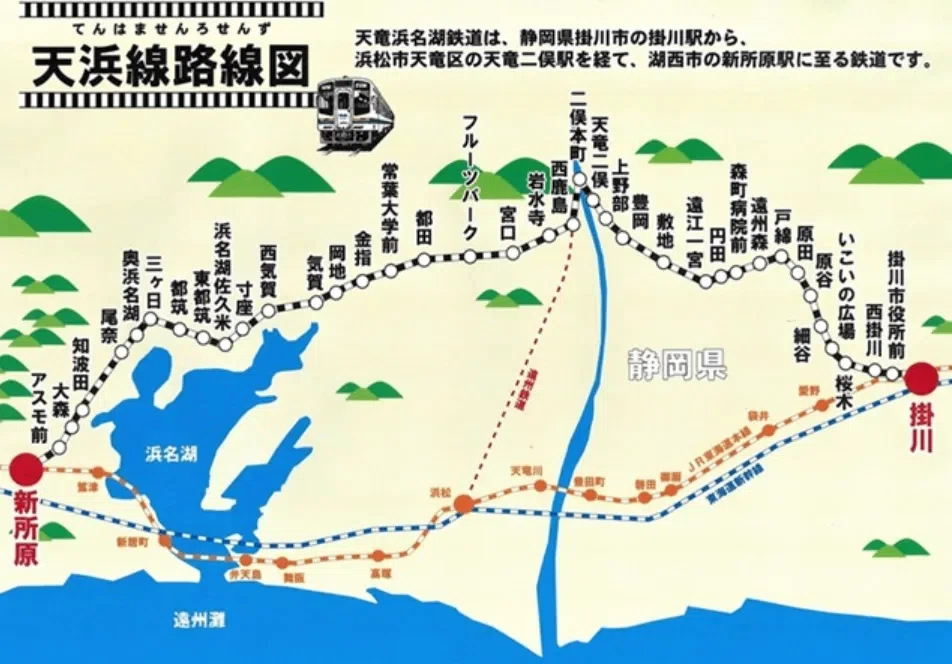

では、三河安城‐豊橋ではなく、かりに豊橋‐浜松間が詰まったとき、地域内の人の流れを受け止められる路線はあるだろうか。そこで浮かぶのが天竜浜名湖鉄道(天浜線)である。掛川―新所原間を結ぶ第三セクターのローカル線だが、路線としての来歴は軽くない。旧国鉄二俣線として1940年に全通したこの路線には、「海岸沿いの幹線が被災・被弾した場合のバイパス」という発想が当初から織り込まれていた。

同線では車両の世代交代が着実に進む。川崎車両が開発した電気式気動車(ディーゼルエンジンで発電し、その電力でモーターを駆動する方式)「GreenDEC(グリーンデック)」は、天竜浜名湖鉄道向けのTHG100形として2026年1月に浜松市内へ搬入済みで、同年3月14日のダイヤ改正に合わせた営業運転開始が予定されている[3]。
ただし車両が新しくなることと、迂回路として機能することは別問題だ。単線のローカル線を新幹線や幹線である東海道本線の受け皿とするには、速度向上だけでなく行き違い設備の増強、運行回復の手順、乗り継ぎ設計、そして広域の旅客案内まで、面としての再設計が要る。車両更新はその入口にすぎない。

「未成線」のロマンと可能性
実は日本の鉄道史の古い引き出しを開けると、東海道本線が寸断された際の内陸迂回路としては、さらに広域に及ぶ構想があったことが確認できる。掛川から山間部を抜け、遠江(天竜周辺)を経て美濃(岐阜県側)へ伸びる「遠美線(掛川 - 二俣 - 大野 - 浦川 - 大井)」という路線だ。鉄道敷設法にもとづき構想されたものの、計画通りには完成しなかった「未成線」に分類されている。
二俣線(天浜線)はこの「幻の幹線」の一部が形になったものと理解してよいだろう。もし遠美線が構想通り全線開通していれば、東海道ルート遮断時の強固な代替機能を果たす可能性もあったかも知れない。もちろん当時の財政事情が建設を許し、仮に開通が実現したとしても、戦後の道路整備の進展を考えれば衰退の道を辿った可能性も高い。それでもなお、県境を越えた広域発展を目指した構想は、今なおロマンがある。

中国が実践した「網の厚み」
中国における鉄道整備は、在来線の迂回路という発想をはるかに超えたスケールで進んでいる。象徴は高速鉄道の「環状化」である。

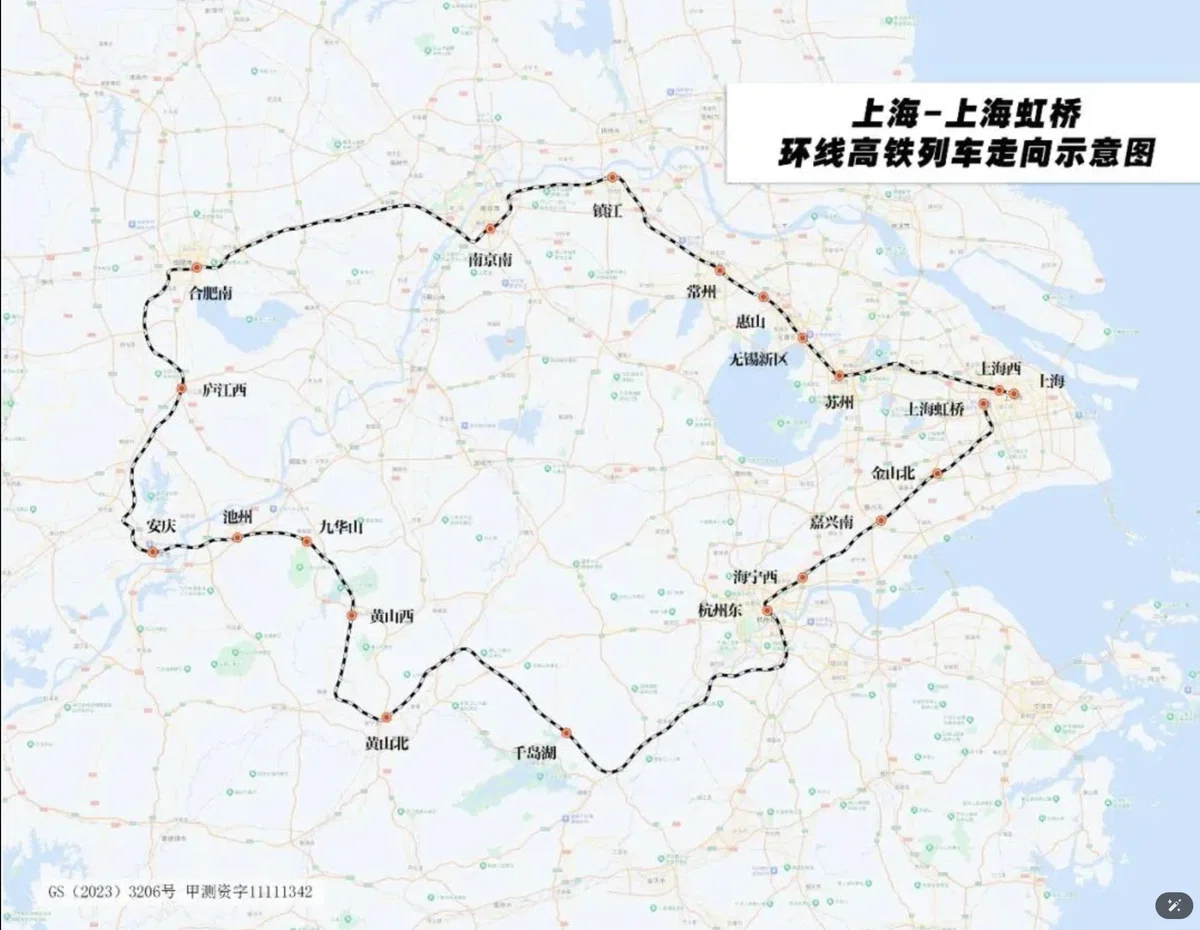

2024年6月、上海を起点に江蘇・安徽・浙江の三省を巡り、上海虹橋駅へ戻る環状ルートの高速列車が運行を始めた。総延長は約1,200キロメートル、途中19駅を経由し、一周の所要時間は約8時間とされる[4]。日本に置き換えれば、首都圏・中京・京阪神を高速鉄道で数珠つなぎにするような発想だ。一路線で完結させるというより、都市群を束ねて回遊をつくる設計といえる。
幹線側も動く。2025年12月26日には、上海―重慶―成都を結ぶ長江沿い高速鉄道(沪渝蓉沿江高速鉄道)の武漢―宜昌区間、約314キロメートルが開通した[5]。全線開通が見込まれる2030年には、上海―成都間の所要時間が現在の12時間超から6時間台へ半減する見通しだ[6]。かつて40時間以上かかっていた区間である。
中国の高速鉄道網は拡大を続け、2025年末には総延長が5万キロメートルを突破した[7]。これは日本の新幹線総延長(約3,300キロメートル)の15倍以上にあたる。過剰投資や地域財政への負担といった批判は議論の余地がある。だが「止まっても替えが効く密度をつくる」という方向性は、少なくとも一つの明確な答えになっている。

「保険」としての迂回力を設計し直す時
新幹線が止まる。車両と設備が複雑になるほど、それは可能性ではなく確率の問題となる。大規模災害が重なれば、復旧は日単位では済まない。
日本の議論はどうしても「最短の直線」への関心に傾きやすい。リニア中央新幹線はその象徴と言える。しかし、その進捗は楽観を許さない。特に難航していた静岡工区は、2024年の知事交代を経て環境が変化し、2026年中の着工が現実味を帯びてきたものの、全体の工程は依然として流動的だ。JR東海は品川―名古屋間の開業を「2035年以降」としており、具体的な年度は明示していない。

さらに2026年2月12日、JR東海は神奈川県内の津久井トンネル(東工区・西工区)と藤野トンネルについて、工期を約5年延長すると明らかにした[8]。地質が当初の想定より脆く、追加工事が必要なためで、完成目標はいずれも2031年春ごろ・夏ごろへ変更された。JR東海は「開業時期への影響はない」と説明しているが、複数工区で遅延が積み重なる現状を楽観するのは難しい。
「一直線で速くする」だけでは、リスク分散にはならない。必要なのは線を増やすことそのものではなく、止まった瞬間に迂回が立ち上がる運用設計だ。在来線をどう高速化し、どこで行き違い設備を増やし、どの駅で乗り継ぎを成立させるか。案内と運賃の扱いまで含め、平時から訓練しておく。そうした地味な設計の積み重ねこそが、最終的に社会全体の損失を小さくする。
中国の高速鉄道の環状化で注目すべきはアクセス時間の短縮だけではない。網の厚みであることは明らかだ。かつて日本が先行していたものの、中国に追い抜かれたものがあるとしたら、恐らくこれだろう。中央リニアの開通時期が遅延するなら、その「保険」として迂回力を発揮できるのはどこなのかーー。
